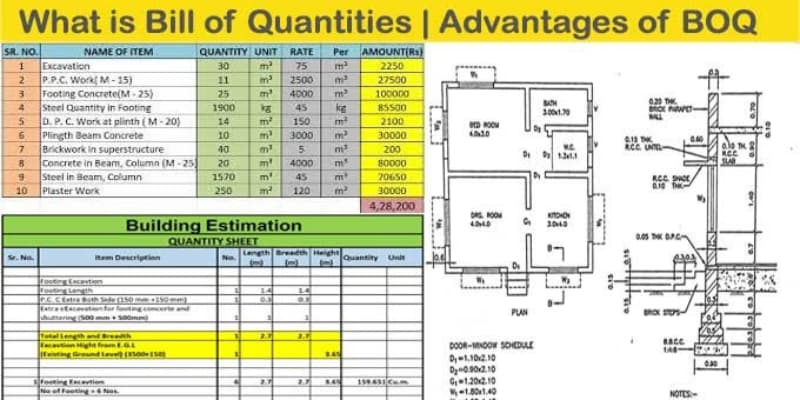

Banyak proyek konstruksi masih mengalami pembengkakan biaya meskipun perencanaan awal sudah disusun. Kondisi ini sering terjadi karena estimasi yang kurang detail, perubahan kebutuhan di lapangan, atau kurangnya kontrol terhadap volume dan biaya pekerjaan. Jika tidak dikelola dengan baik, situasi tersebut dapat membuat proyek berjalan di luar rencana dan sulit dikendalikan.
Dalam konteks ini, Bill of Quantities (BOQ) berperan sebagai dokumen penting yang membantu merinci daftar pekerjaan, volume material, serta kebutuhan biaya secara sistematis. Dengan struktur yang jelas, dokumen tersebut dapat membantu meningkatkan akurasi perhitungan anggaran dan transparansi biaya, sehingga proses perencanaan dan pelaksanaan proyek dapat berjalan lebih terukur dan efisien.
Key Takeaways
BOQ proyek adalah dokumen berisi daftar pekerjaan, volume, dan rincian biaya konstruksi.
BOQ proyek berfungsi sebagai acuan perhitungan biaya dan pengendalian anggaran proyek.
BOQ proyek membantu meningkatkan akurasi estimasi serta transparansi biaya konstruksi.
BOQ proyek memiliki tantangan seperti data kurang akurat dan perubahan scope mendadak.
Apa Itu BOQ (Bill of Quantities)?
Bill of Quantities (BOQ) adalah dokumen yang merangkum seluruh kebutuhan dalam sebuah proyek konstruksi, mulai dari jenis pekerjaan yang akan dilakukan, material yang digunakan, hingga jumlah atau volume masing-masing pekerjaan. Penyusunan BOQ didasarkan pada gambar teknis dan spesifikasi proyek yang telah direncanakan sebelumnya, sehingga setiap detail pekerjaan dapat terdefinisi dengan jelas sejak awal. Dengan adanya perincian tersebut, risiko salah tafsir terhadap lingkup pekerjaan dapat diminimalkan. Rincian volume pekerjaan juga membantu memastikan bahwa perencanaan biaya tidak hanya bersifat perkiraan, tetapi didukung oleh perhitungan yang lebih terukur dan sistematis. Hal ini membuat proses perencanaan proyek menjadi lebih tertata dan terkendali.
Dalam praktiknya, Daftar Kuantitas Pekerjaan berperan penting sebagai acuan bersama bagi semua pihak yang terlibat dalam proyek, terutama pada tahap tender. Dokumen ini membantu menyamakan pemahaman antara pemilik proyek, konsultan, dan kontraktor mengenai lingkup pekerjaan yang akan dilaksanakan. Dengan volume pekerjaan yang sudah ditentukan secara jelas, kontraktor dapat menyusun penawaran harga secara lebih adil dan realistis. Di sisi lain, pemilik proyek menjadi lebih mudah membandingkan penawaran yang masuk secara objektif dan transparan. Peran inilah yang menjadikan dokumen ini sebagai sarana komunikasi teknis yang krusial dalam menjaga kelancaran dan efisiensi proyek konstruksi.
Fungsi Utama BOQ dalam Konstruksi
Fungsi utama BOQ adalah sebagai berikut:
- Standardisasi Proses Tender: BOQ menyediakan format standar yang berisi daftar item pekerjaan dan volumenya. Hal ini memastikan setiap kontraktor menawar pada lingkup yang sama, sehingga perbandingan penawaran menjadi lebih adil dan transparan.
- Alat Estimasi dan Pengendalian Anggaran: Dengan volume yang sudah terukur, pemilik proyek dapat membuat estimasi biaya yang lebih akurat. Selama proyek berjalan, BOQ digunakan sebagai acuan untuk memantau pengeluaran dan mengendalikan anggaran agar tidak melebihi rencana.
- Panduan Pelaksanaan Proyek: Bagi kontraktor, BOQ berfungsi sebagai daftar periksa (checklist) pekerjaan yang harus diselesaikan. Dokumen ini membantu dalam perencanaan pengadaan material, penjadwalan tenaga kerja, dan alokasi sumber daya lainnya.
- Dasar Penilaian Progres (Termin): Kemajuan pekerjaan di lapangan diukur berdasarkan item-item yang tercantum dalam BOQ. Ini menjadi dasar yang objektif untuk menghitung nilai pekerjaan yang telah selesai dan melakukan pembayaran bertahap (termin) kepada kontraktor.
Manfaat yang Ditawarkan BOQ Proyek
BOQ proyek membantu bisnis konstruksi menjaga transparansi, efisiensi, dan kontrol biaya sejak tahap perencanaan. Dengan perhitungan yang lebih terstruktur, proses pelaksanaan proyek menjadi lebih terarah sehingga risiko pembengkakan anggaran dapat ditekan. Hal ini sejalan dengan temuan McKinsey yang menekankan bahwa perencanaan biaya yang matang berperan penting dalam meningkatkan produktivitas dan kinerja proyek konstruksi.
Manfaat utama Daftar Kuantitas Pekerjaan antara lain memberikan estimasi biaya yang lebih akurat sebagai dasar pengambilan keputusan, memudahkan pengelolaan keuangan proyek melalui rincian pekerjaan dan biaya yang jelas, serta meningkatkan transparansi antara kontraktor, klien, dan tim proyek. Selain itu, dokumen ini juga membantu menekan risiko pembengkakan biaya, mempercepat proses tender, dan menjadi acuan evaluasi kinerja proyek dengan membandingkan realisasi biaya terhadap perencanaan awal.
Komponen Penting dan Wajib Ditemukan dalam BOQ
Berikut adalah komponen-komponen esensial dari BOQ yang harus ada:
1. Informasi umum proyek
Bagian awal BOQ memuat identitas utama proyek yang menjadi dasar seluruh dokumen, seperti nama proyek, lokasi, nama pemilik atau klien, serta konsultan perencana dan pengawas. Informasi ini biasanya dilengkapi dengan tanggal penyusunan untuk menandai versi BOQ yang digunakan, sehingga memudahkan pelacakan apabila terjadi revisi gambar atau perubahan spesifikasi di kemudian hari.
2. Daftar item pekerjaan (Work Items)
Daftar item pekerjaan merupakan inti dari BOQ yang menjabarkan seluruh lingkup pekerjaan ke dalam item-item yang lebih spesifik dan terukur. Pengelompokan pekerjaan umumnya disusun berdasarkan tahapan konstruksi, mulai dari pekerjaan persiapan, struktur, arsitektur, hingga mekanikal, elektrikal, dan plumbing (MEP), agar setiap aktivitas proyek dapat dipahami dan dihitung secara sistematis.
3. Satuan unit (Unit of Measurement)
Setiap item pekerjaan dalam BOQ harus memiliki satuan pengukuran yang jelas dan konsisten untuk memastikan perhitungan volume dan biaya berjalan akurat. Satuan yang digunakan disesuaikan dengan jenis pekerjaan, seperti meter kubik untuk beton, meter persegi untuk pekerjaan finishing, atau kilogram untuk besi tulangan, sehingga tidak menimbulkan perbedaan interpretasi di antara pihak yang terlibat.
4. Volume pekerjaan (Quantity)
Volume pekerjaan menunjukkan besaran kuantitas dari setiap item yang dihitung berdasarkan gambar teknis dan spesifikasi proyek oleh Quantity Surveyor. Angka inilah yang menjadi dasar utama bagi kontraktor dalam menghitung kebutuhan material, tenaga kerja, serta perencanaan biaya secara keseluruhan sebelum mengajukan penawaran.
5. Harga satuan (Unit Price)
Harga satuan merupakan nilai biaya per unit pekerjaan yang diisi oleh kontraktor pada tahap tender. Harga ini mencakup seluruh komponen biaya, mulai dari material, upah tenaga kerja, penggunaan peralatan, hingga overhead dan keuntungan, sehingga mencerminkan nilai penawaran riil untuk setiap item pekerjaan.
6. Jumlah biaya (Total Cost)
Jumlah biaya diperoleh dari hasil perkalian antara volume pekerjaan dan harga satuan yang ditawarkan oleh kontraktor. Seluruh total biaya dari setiap item kemudian dijumlahkan untuk menghasilkan nilai akhir penawaran proyek, yang menjadi dasar evaluasi dan pengambilan keputusan dalam proses tender.

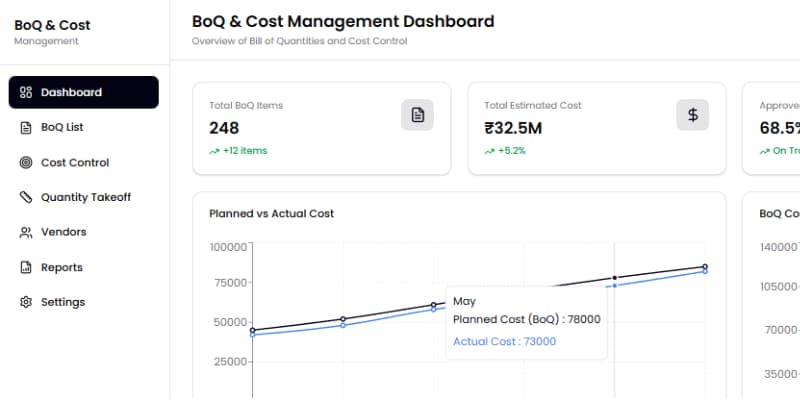

Pengelolaan BOQ Melalui Dashboard Digital
Dalam praktik modern, pengelolaan BOQ tidak lagi terbatas pada dokumen statis, tetapi mulai terintegrasi dengan sistem digital yang membantu memantau perhitungan biaya secara lebih terstruktur. Melalui tampilan dashboard, informasi seperti daftar item pekerjaan, volume, hingga rekap biaya dapat ditampilkan secara ringkas dan mudah dipahami. Pendekatan ini memudahkan tim proyek untuk meninjau data dokumen secara berkala, mengidentifikasi perubahan, serta menjaga konsistensi antara perencanaan dan pelaksanaan proyek.
Selain meningkatkan keterbacaan data, penggunaan dashboard juga membantu mempercepat proses evaluasi dan koordinasi antar tim. Informasi biaya yang tersaji secara terpusat memudahkan pengambilan keputusan ketika terjadi penyesuaian di lapangan, tanpa harus menelusuri banyak dokumen terpisah. Dengan alur informasi yang lebih jelas, pengendalian biaya proyek dapat dilakukan secara lebih responsif dan terukur.
Contoh BOQ dalam Berbagai Jenis Proyek
Berikut adalah beberapa contoh BOQ yang disesuaikan untuk berbagai jenis proyek konstruksi:
1. Contoh BOQ sederhana (proyek renovasi kamar mandi)
Untuk proyek skala kecil seperti renovasi, BOQ dibuat lebih ringkas dan fokus pada item-item pekerjaan utama. Tujuannya adalah memberikan gambaran biaya yang jelas kepada pemilik rumah dan tukang. Berikut contohnya:
| No | Uraian Pekerjaan | Volume | Satuan |
|---|---|---|---|
| 1 | Pekerjaan Pembongkaran Keramik Dinding & Lantai | 18 | m² |
| 2 | Pemasangan Keramik Dinding Baru (30×60 cm) | 12 | m² |
| 3 | Pemasangan Kloset Duduk Baru | 1 | unit |
| 4 | Pengecatan Plafon Anti Jamur | 4 | m² |
2. Contoh BOQ rumah tinggal 2 lantai
Proyek pembangunan rumah tinggal memerlukan BOQ yang jauh lebih detail, mencakup semua aspek mulai dari struktur hingga finishing. Berikut adalah cuplikan dari bagian pekerjaan struktur beton:
| No | Uraian Pekerjaan | Volume | Satuan |
|---|---|---|---|
| III. | PEKERJAAN STRUKTUR | ||
| 1 | Pekerjaan Beton Sloof (20×30 cm) | 3.5 | m³ |
| 2 | Pekerjaan Beton Kolom Struktur (15×40 cm) | 4.8 | m³ |
| 3 | Pembesian Beton dengan Besi Ulir | 2,500 | kg |
| 4 | Pekerjaan Beton Plat Lantai (t=12 cm) | 12.0 | m³ |
3. Contoh BOQ pekerjaan jalan
Proyek infrastruktur seperti jalan memiliki item pekerjaan yang sangat spesifik. BOQ untuk proyek ini berfokus pada pekerjaan tanah dan perkerasan. Berikut contohnya:
| No | Uraian Pekerjaan | Volume | Satuan |
|---|---|---|---|
| 1 | Pekerjaan Galian dan Timbunan Tanah | 1,200 | m³ |
| 2 | Lapis Pondasi Agregat Kelas A (t=20 cm) | 800 | m³ |
| 3 | Lapis Pengikat Aspal (Prime Coat) | 4,000 | liter |
| 4 | Perkerasan Aspal Beton (Laston) (t=5 cm) | 200 | ton |
Tantangan Menggunakan BOQ Proyek
Meskipun Daftar Kuantitas Pekerjaan membantu menjaga struktur dan kontrol biaya proyek, proses penyusunannya sering kali memakan waktu serta menuntut tingkat akurasi yang tinggi. Kesalahan kecil dalam data atau perhitungan dapat berdampak langsung pada estimasi biaya dan memengaruhi anggaran secara keseluruhan, terutama pada proyek dengan lingkup pekerjaan yang kompleks.
Beberapa tantangan utama dalam penggunaan dokumen rincian kuantitas ini meliputi keterbatasan akurasi data akibat detail item yang rumit, kebutuhan revisi berulang ketika terjadi perubahan desain, serta belum adanya standar format yang konsisten antar pihak. Selain itu, ketergantungan pada dokumen manual, pembaruan harga material yang cepat berubah, dan keterbatasan kolaborasi antar tim juga kerap memperlambat proses penyusunan serta evaluasi rincian biaya proyek pada tahap tender maupun pelaksanaan.
Kesimpulan
Dalam industri konstruksi yang memiliki tingkat kompleksitas tinggi, pengelolaan anggaran dan waktu menjadi faktor penentu keberhasilan proyek. Tanpa perencanaan biaya yang matang dan sistem pengendalian yang jelas, proyek berisiko mengalami keterlambatan, pembengkakan anggaran, serta kesulitan dalam pengambilan keputusan. Oleh karena itu, pemahaman terhadap struktur biaya sejak tahap perencanaan menjadi hal yang sangat penting.
Melalui penyusunan Daftar Kuantitas Pekerjaan yang rapi dan terukur, perusahaan konstruksi dapat memperoleh gambaran biaya yang lebih akurat, meningkatkan transparansi antar pihak, serta mempermudah pengawasan selama proyek berlangsung. Pendekatan ini membantu proyek berjalan lebih terkendali, efisien, dan sesuai dengan rencana awal, sehingga risiko kesalahan dan ketidaksesuaian anggaran dapat diminimalkan.
FAQ tentang BOQ Proyek Konstruksi
Umumnya, BOQ disusun oleh seorang Quantity Surveyor (QS) atau konsultan biaya yang ditunjuk oleh pemilik proyek untuk memastikan akurasi dan objektivitas.
Tidak selalu. Kuantitas dalam BOQ umumnya dianggap tetap, namun total biaya bisa berubah jika ada pekerjaan tambah kurang (variation order) selama pelaksanaan proyek.
Item ‘Lump Sum’ (LS) digunakan untuk pekerjaan yang volumenya sulit diukur secara pasti, seperti biaya mobilisasi alat, manajemen proyek, atau perizinan.
Harga satuan didapat melalui analisis pasar, survei harga material dan upah terbaru, data historis dari proyek sebelumnya, serta kutipan harga dari pemasok terpercaya.
Sangat direkomendasikan. Meskipun dalam format yang lebih sederhana, BOQ untuk proyek kecil membantu mengontrol biaya, memperjelas lingkup kerja, dan menghindari kesalahpahaman.
